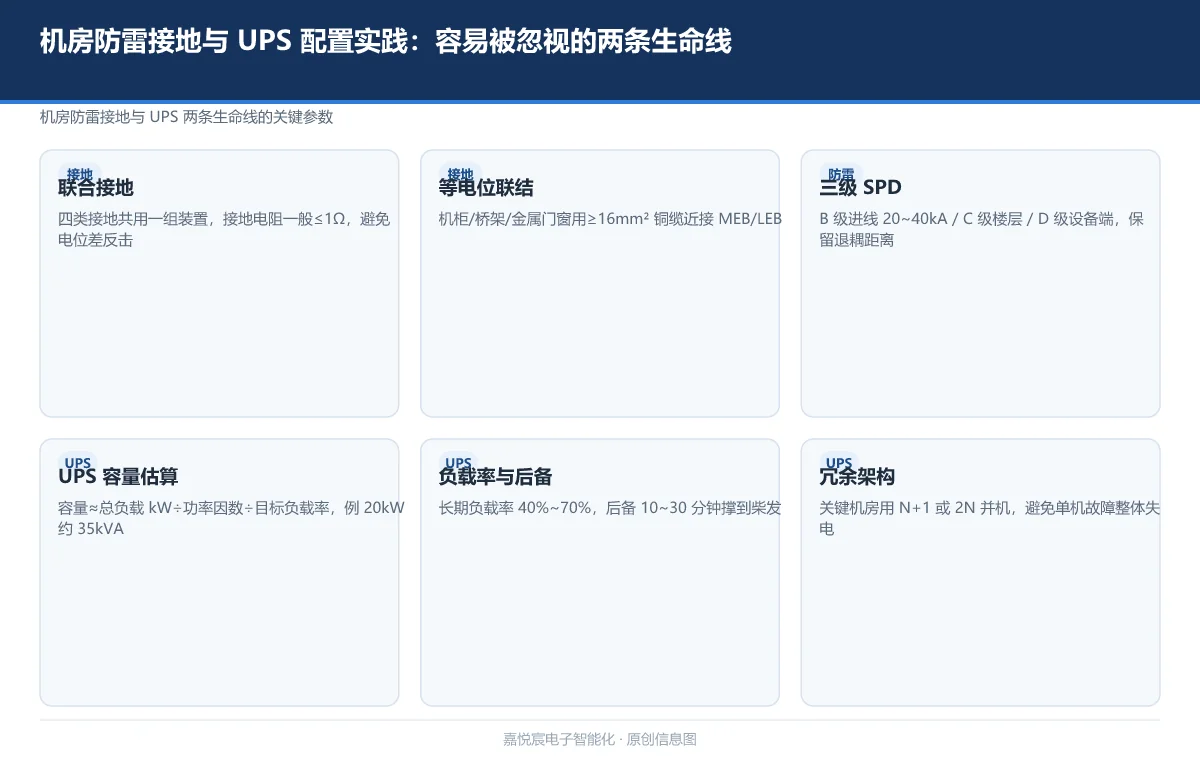

很多机房项目把注意力放在机柜、空调和动环监控上,却忽略了两条”看不见的生命线”:防雷接地不间断供电。它们平时无感,出事就是整机宕机或设备损坏。

一、接地:先有”地”,才有安全

机房应采用联合接地方式,即防雷接地、交流工作接地、直流工作接地、安全保护接地共用一组接地装置,避免不同地网之间的电位差引入干扰或反击。

  • 接地电阻:一般要求 ≤ 1Ω(具体以设计文件和当地规范为准);土质不佳时需采用降阻剂或外延接地极。
  • 等电位联结(MES):在机房设置等电位联结端子箱(MEB/LEB),机柜、桥架、金属门窗、空调外壳就近用不小于 16mm² 铜缆联结,消除”悬空金属”带来的触电与干扰风险。
  • 信号线路防护:进入机房的弱电信号缆(光纤除外)宜通过信号 SPD 后再接入设备,室外引入段尤其要注意。

实务提示:接地施工常滞后到收尾才做,结果桥架、机柜接地电阻不达标返工。建议接地网在土建阶段就同步预留测试点。

二、电源防雷:分级,而不是”装一个避雷器”

电源线路防雷按冲击电流大小分**三级(B/C/D)**配合:

  1. B 级(进线总配电):泄放直击雷或大感应雷的大电流,标称放电电流通常为 20~40kA(8/20μs)。
  2. C 级(楼层/机房配电箱):进一步限制残压,保护下游设备。
  3. D 级(设备端/PDU 前):精细保护服务器、交换机等敏感负载。

三级之间要保留退耦距离(或串接退耦器),否则上级来不及动作下级就先坏。配电柜内 SPD 须带遥信触点,接入动环监控以便失效告警。

三、UPS:容量算准,时间留余量

UPS 容量不是”设备功率加起来”那么简单,还要考虑:

  • 功率因数:现代负载多为开关电源,功率因数约 0.9~1.0,按 VA 与 W 的关系留出余量。
  • 负载率:建议长期运行负载率控制在 40%~70%,过低效率低、过高无冗余。
  • 后备时间:由电池容量决定,常规配置 10~30 分钟,用于撑到柴油发电机启动或有序 shutdown。
  • 冗余架构:关键机房用 N+1 或 2N 并机;单机运行一旦模块故障即整体失电。

粗略估算:UPS 容量(kVA) ≈ 总负载功率(kW) ÷ 负载功率因数 ÷ 目标负载率。例如 20kW 负载、功率因数 0.95、目标负载率 0.6,则约需 35kVA 级,再按模块化 N+1 配。

四、常见误区

  • 把防雷接地当成”可有可无的附加项”,竣工不做接地电阻测试;
  • 三级 SPD 贴在一起装,没有退耦距离,保护配合失效;
  • UPS 长期接近满载,电池老化后续航骤降却不预警;
  • 动环监控只接温湿度,漏掉 SPD 失效、电池内阻等关键量。

防雷接地和 UPS 属于”一次性做对、长期无忧”的工程,前期多花一点规范成本,远小于一次事故造成的损失。
